太原地铁2号线开通也多半年了,但是有一站一直没有开通。

太原地铁2号线开通也多半年了,但是有一站一直没有开通。

近日,有小伙伴在领导留言板咨询地铁化章西街站何时开通?官方回复来了:

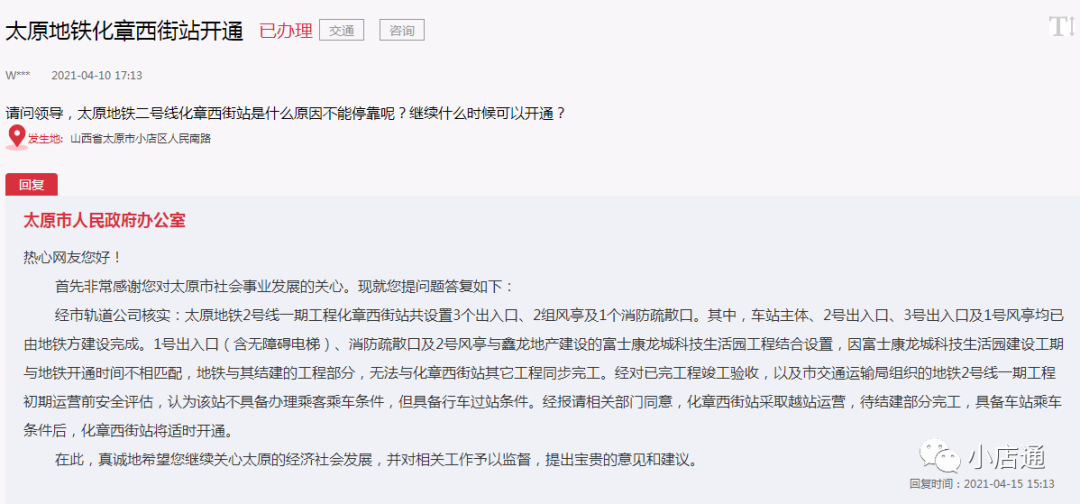

问:请问领导,太原地铁二号线化章西街站是什么原因不能停靠呢?继续什么时候可以开通?

答:经市轨道公司核实:太原地铁2号线一期工程化章西街站共设置3个出入口、2组风亭及1个消防疏散口。其中,车站主体、2号出入口、3号出入口及1号风亭均已由地铁方建设完成。1号出入口(含无障碍电梯)、消防疏散口及2号风亭与鑫龙地产建设的富士康龙城科技生活园工程结合设置,因富士康龙城科技生活园建设工期与地铁开通时间不相匹配,地铁与其结建的工程部分,无法与化章西街站其它工程同步完工。经对已完工程竣工验收,以及市交通运输局组织的地铁2号线一期工程初期运营前安全评估,认为该站不具备办理乘客乘车条件,但具备行车过站条件。经报请相关部门同意,化章西街站采取越站运营,待结建部分完工,具备车站乘车条件后,化章西街站将适时开通。

根据此前的回复,希望年底前顺利开通!

来源:人民网领导留言板
